1️⃣管道施工工作面:
2️⃣基础土方的坡度:

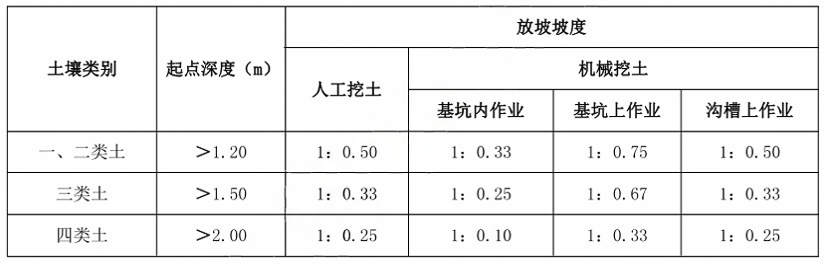

1.土方放坡的起点深度和放坡坡度,按施工方案要求及发承包双方确认的数据计算;施工方案无具体要求的,按下表计算。如一、二类土如果施工方案等无要求,则1.2深度以内无放坡,按加完工作面后90°直上直下计算土方。
2.基础土方放坡自基础垫层底标高开始计算。
3.混合土质的基础士方,其放坡的起点深度和放坡坡度,按不同土类厚度加权平均计算。
4.计算基础土方放坡时,不扣除放坡交叉处的重复工程量。
5.开挖冻土及基础土方支挡土板时,土方放坡不另行计算。
3️⃣沟槽土石方,按设计图示沟槽长度乘以沟槽断面面积,以体积计算。
1.条形基础的沟槽长度,按设计规定计算;设计无规定时,按下列规定计算:
(1)外墙沟槽按外墙中心线长度计算。
(2)内墙(框架间墙)沟槽按内墙(框架间墙)条形基础的垫层或基础底净长度计算。
(3)突出墙面的墙垛按墙垛突出墙面的中心线长度,并入相应工程量计算。
2.管道的沟槽长度按设计图示管道中心线长度(不扣除下口直径或边长≤1.5m的井池)计算。下口直径或边长>1.5m井池的土石方,按基坑另计。

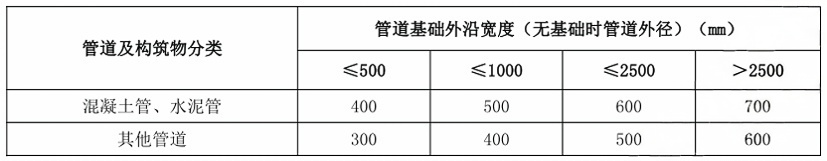

3.沟槽的断面面积应包括工作面宽度、放坡宽度或石方允许超挖量的面积。

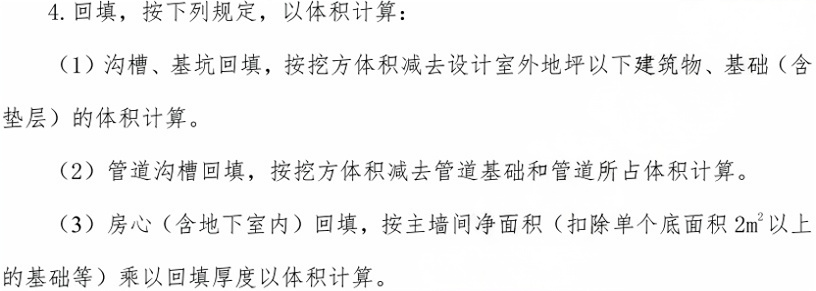

4️⃣管道回填
吉林19定额
吉林24定额

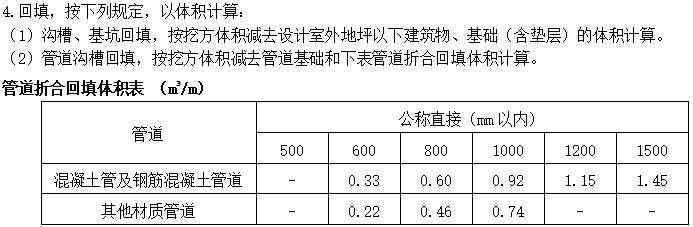

原定额500mm以下管径不扣除相应体积,2024版未对此内容进行详细说明。
参考依据:吉林省2024年定额
